Carhuaz: Exfuncionarios del GORE implicados en inaplicación de penalidades en obra vial en Marcará

La Contraloría General de la República determinó que nueve exfuncionarios del Gobierno Regional (GORE) de Áncash ocasionaron un perjuicio económico por S/ 1 855 383 a la entidad como consecuencia de la inaplicación de penalidades, pagos por metrados no ejecutados y sobredimensionados en la obra de recuperación y mejoramiento vial de la carretera Marcará, Chancos, Cruce Huapra, en el distrito de Marcará, provincia de Carhuaz, ejecutado por la entidad regional entre el 2017 y 2019.

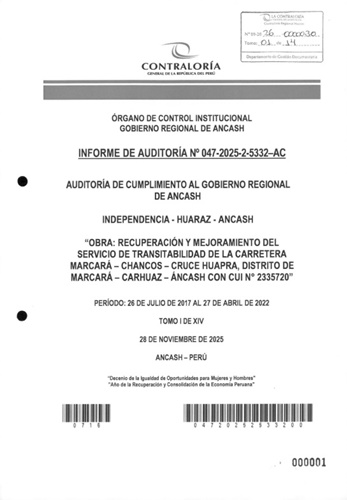

En el Informe de Auditoría de Cumplimiento n.° 047-2025-2-5332-AC,(periodo de evaluación de julio de 2017 a abril de 2022) se señala que funcionarios del GORE Áncash aprobaron el expediente técnico de la mencionada obra a pesar que presentaba inconsistencias y partidas con metrados sobredimensionados. Asimismo, se detectaron incrementos injustificados en los precios unitarios de algunas partidas, lo cual ocasionó un sobrecosto en el proyecto hasta por S/ 335 970, perjuicio económico que se materializó durante la ejecución de la obra.

Posteriormente, en marzo del 2018, se adjudicó la ejecución de la obra por S/12 586 860 y un plazo de 240 días. Al respecto, la comisión auditora evidenció que el consorcio ejecutor valorizó metrados no ejecutados en las cunetas revestidas de concreto. A pesar de ello, se gestionó el pago por dichos trabajos y lo recepcionaron sin realizar observación alguna. Asimismo, aprobaron la ampliación de plazo n.° 2, sin contar con sustento, lo que imposibilitó a la entidad aplicar penalidades por retraso injustificado.

Las situaciones adversas favorecieron al contratista y afectaron económicamente al Gobierno Regional de Áncash hasta por S/ 1 519 412.

El informe de control posterior identificó presunta responsabilidad civil y penal en nueve exfuncionarios del GORE Áncash, por ello fue derivado a la Procuraduría Pública Especializada en Delitos de Corrupción, a la Procuraduría Pública de la Contraloría General de la República y al titular del gobierno regional, para que inicien las acciones necesarias con la finalidad de determinar las responsabilidades que correspondan.

El Dato:

La obra se inició en junio de 2018 con una inversión de S/ 12 586 860 y debió concluir en enero de 2019; sin embargo, durante su ejecución experimentó cinco paralizaciones y cuatro ampliaciones de plazo, así como dos adicionales de obra con deductivo vinculantes por lo que concluyó en noviembre de 2019 con un monto actualizado de S/ 13 720 299.

admin

admin@ancashaldia.com

Recent News

Noticias Recientes

Editor's Picks

Chimbote: Sicario asesina a balazos a sujeto que compartía con amigos en campeonato deportivo

Un hombre fue asesinado a balazos anoche en las inmediaciones del parque Angamos, en la urbanización El Trapecio de la ciudad de Chimbote, donde se desarrollaba un campeonato deportivo de fulbito master. De acuerdo con información preliminar, el sicario se acercó directamente hasta donde se encontraba Alfredo Rengifo Ramos (47), alias “Pato” compartiendo bebidas alcohólicas...

Noticias de Huarmey para el mundo.

Categorías

Publicaciones Recientes

©2024- Todos Los Derechos Reservados. Desarrollado por  Luis Miguel Castro
