La Contraloría emitió un informe de control referido a la obra «*Construcción de berma; remodelación de vereda; en el(la) pasaje s/n entre la calle Piura y la av. Huarmey* distrito de Casma; que ejecuta la Municipalidad Provincial de Casma por S/ 248 576,89; en el que se advierten 4 situaciones adversas:
1)Ausencia de plantel profesional de la supervisión y del especialista de seguridad por parte del contratista; podrían afectar la calidad técnica de la obra y la integridad física de los trabajadores.
(…) De la evaluación comparativa realizada entre el sustento documental y la verificación técnica in situ, la Comisión de Control identificó que *existirían incongruencias sustanciales: el registro fotográfico proporcionado por el contratista pretendería evidenciar la ejecución de la partida de solaqueo con una antelación de cuatro días respecto a la visita de inspección del 14 de abril de 2026*; fecha en que se verificó que la citada actividad aún no habría sido ejecutada a la fecha de la inspección.
De otro lado, la comisión de control, juntamente con el monitor de obra, al realizar la visita de inspección física a la obra el 14 de abril de 2026, evidenció *la ausencia completa del plantel profesional de Supervisión*.
2) La Entidad no cautela la participación permanente de integrantes del plantel profesional del contratista, lo que podría afectar la calidad técnica y finalidad pública de la obra; ocasionando a su vez inaplicación de penalidades.
RESIDENTE LABORA EN OTRA OBRA
– Se ha evidenciado que José Raul Cobeñas Ruiz, ingeniero Residente, viene laborando de manera simultánea en otra obra que ejecuta la Municipalidad Distrital de Urpay.
– Se ha evidenciado que Aderlly Ruiz Sánchez, Especialista de Seguridad en Obra y Salud en el Trabajo, vendría laborando de manera simultánea en otra obra de la Municipalidad Distrital de Nuevo Chimbote
3) La Entidad no viene cautelando el cumplimiento y aplicación de las normas de seguridad en obra, lo que pondría en riesgo la integridad física del personal y la continuidad de la ejecución de la obra.
4) Supervisión no cautela que el contratista ejecute partidas según las exigencias de las especificaciones técnicas, lo que podría afectar la calidad y vida útil de la obra, así como el incorrecto uso de los recursos públicos.
– Durante la inspección física del 14 y 27 de abril de 2026, la comisión de control advirtió que ciertas partidas culminadas pertenecientes a la obra *presentan deficiencias constructivas* que podrían afectar la calidad y vida útil de la obra, contraviniendo lo estipulado en el expediente técnico, los términos contractuales y/o en las normativas aplicables

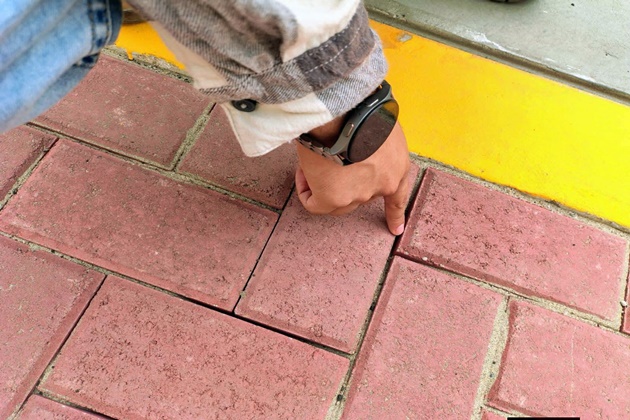

– Se evidenció *espacios abiertos en ciertas áreas de las juntas de los adoquines por la no uniformidad del relleno con arena, lo que podría generar que los adoquines se muevan*, así como la posible penetración de agua a la base del pavimento flexible; por ende, estarían incumpliendo el proceso constructivo que estipula las especificaciones técnicas, lo que podría afectar la calidad y durabilidad de la obra.

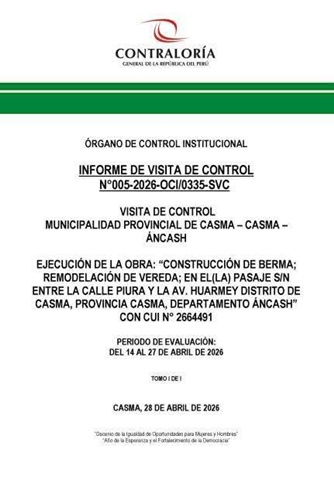

El informe de Visita de Control No. 005-2026-OCI/0335-SVC, corresponde al *periodo de evaluación del 14 a 27 de abril del 2026*, fue elaborado el Órgano de Control Institucional (OCI) de la Municipalidad Provincial de Casma; y comunicado al alcalde para que se adopten las acciones correctivas que correspondan.
