La Contraloría emitió un informe de control referido a la recuperación de los Servicios de Salud del Hospital Apoyo Casma II-1 – Hito de control N° 6: Avance en la Ejecución del Hospital al mes de setiembre de 2025; que ejecuta la Autoridad Nacional de Infraestructura (ANIN), en el que se advierte.
1.- Gerente de Proyecto viene aceptando el reconocimiento de Costos Fijos mensuales al Contratista desde marzo 2024, sin determinar que la mayor permanencia del Contratista en el proyecto, es por casual atribuible a la Entidad, contraviniendo el Contrato NEC y sus adendas, situación que viene generando reconocimiento a favor del Contratista de Costos Fijos, que a la fecha ascienden al monto de S/ 8 665 551,80; afectando el adecuado uso de los recursos públicos.
2.- Incumplimiento de las condiciones del «Costo Determinado» establecidas en el Contrato NEC generó desembolsos sin sustento a favor del Contratista por la suma S/ 10 731 175,18; situación que afectaría el adecuado uso de los recursos públicos. Asimismo, la falta de evidencia del pago realizado a los Subcontratistas, afectaría la continuidad de la cadena de pagos lo que generaría mayores reclamos y demoras en el reinicio de obra por los Subcontratistas y/o Proveedores, incidiendo en la demora para la culminación del proyecto Hospital de Apoyo San Ignacio de Casma II-1.
3.- Los ambientes de «Almacenamientos intermedios de Residuos Sólidos», y el establecimiento de «Rutas de recolección y transporte interno de Residuos Sólidos», no presentan las condiciones necesarias, tales como adecuada renovación de aire y falta de señalética, incumpliendo la Norma Técnica de Salud NTS N° 144- MINSA; situaciones que podrían afectar la salud de las personas durante la fase de operación del Hospital de Apoyo San Ignacio de Casma II-1 y la calidad ambiental del suelo, aire y ecosistemas adyacentes a las infraestructuras de disposición final.
DATO

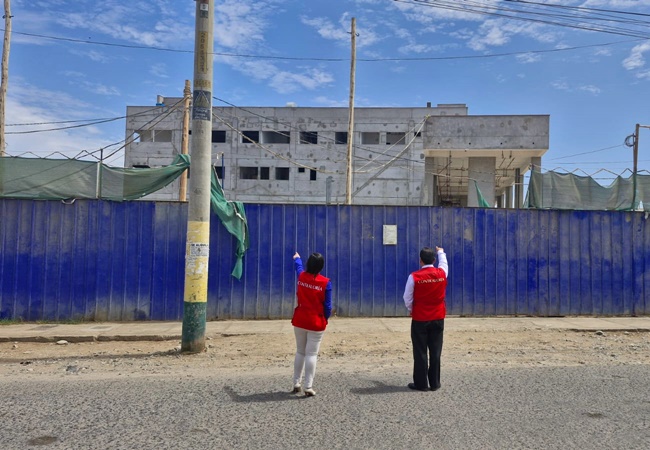

De la revisión a la plataforma Aconex, se advierte que el Hospital de Apoyo San Ignacio de Casma II-1 se encuentra en ejecución y de acuerdo con la última Narrativa del Cronograma presentada por el Contratista correspondiente a agosto de 2025 (…), el avance del proyecto se encuentra en un 58% (físico) y se estima que la fecha de entrega al Usuario Final sería en octubre de 2026.
Ahora bien, según el FUR registrado en el aplicativo informático del MEF: Banco de Inversiones en fecha 16 de febrero de 2021, el monto inicial de inversión del proyecto era de S/ 115 890 252,95; sin embargo, se realizaron modificaciones, por lo que el monto actualizado al mes de setiembre de 2025 es de S/ 445 366 971,98.
El informe No. 15739-2025-CG/MPROY-SCC fue elaborado por la SUBGERENCIA DE CONTROL DE MEGAPROYECTOS, y comunicado al titular de la ANIN para que se adopten las acciones correctivas que correspondan.
VER INFORME https://apps8.contraloria.gob.pe/SPIC/srvDownload/ViewPDF?CRES_CODIGO=2025CSIL33400223&TIPOARCHIVO=ADJUNTO
