La Contraloría emitió un informe de control referido a la obra “Creación del Servicio de Protección ante inundaciones en el río Casma, río Sechín y río Grande en los distritos de Comandante Noel, Buena Vista, Casma y Yaután – 4 distritos de la provincia de Casma”; que ejecuta la Autoridad Nacional de Infraestructura (ANIN); en el que se advierte que:
Presupuesto asignado con limitaciones en el periodo 2026 para el «Proyecto defensas ribereñas del río Casma», inobserva la normativa del Sistema Nacional de Programación Multianual y Gestión de Inversiones y del Sistema Nacional de Presupuesto Público; situación que pondría en riesgo la continuidad de los trabajos, su culminación oportuna y el logro del objetivo central del proyecto de alcanzar los niveles deseados de protección y seguridad, mediante la reducción del riesgo de desastres ocasionados por inundaciones y movimientos de masa en la Cuenca del río Casma.
(…) se evidencia una brecha significativa entre los recursos presupuestarios disponibles y las necesidades reales de financiamiento del proyecto, la cual se podría agravar considerando que, año a año, los costos y los plazos del proyecto se han venido incrementando de manera considerable.
La Entidad no contaría con los recursos presupuestarios necesarios para atender oportunamente las obligaciones generadas hasta la fecha, ni para garantizar la ejecución de los trabajos pendientes en el año 2026, de acuerdo al cronograma actualizado, pues se genera el riesgo de que el Contratista reduzca el ritmo de ejecución o suspenda las actividades, lo que podría dar lugar a la notificación de nuevos eventos compensables que incrementen aún más el costo y el plazo del proyecto de inversión.
📌 DATOS RELEVANTES
(…) se revisó la información del Banco de Inversiones del Ministerio de Economía y Finanzas actualizada al 23/4/ 2026, advirtiéndose que el costo de inversión actualizado del proyecto asciende a S/ 1 019 581,301 y que a dicha fecha registra un devengado acumulado de S/ 888 293 25023 por lo que el avance financiero es del 87.1%.

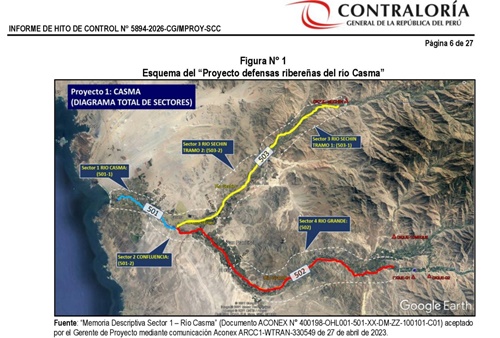

(…) el proyecto presenta retrasos significativos en su ejecución física. De acuerdo con el Cronograma y Narrativa Cronograma a febrero de 2026, ambos presentados mediante el 2/3/2026, el avance acumulado del proyecto es del 80,68%. Asimismo, según el Informe elaborado por el Gerente del Proyecto, con corte a enero de 2026, existen retrasos en todos los sectores del proyecto; y según la Narrativa del Cronograma de febrero 2026, se estima que la culminación de la construcción sea el 31 de marzo de 2027.
(…) de la revisión de los registros efectuados en el Banco de Inversiones del MEF se advierte que el costo total de inversión del proyecto se ha incrementado a lo largo del tiempo. Entre los factores que explican dichos incrementos se encuentran las variaciones en las metas físicas en función a la aceptación del diseño del proyecto, acciones relacionadas a terrenos (adquisiciones), costos de gestión de proyecto, incremento en costo de elaboración del Expediente Técnico, entre otros. Como resultado, el costo total de la inversión paso de S/ 243 098 924,00 a S/ 1 019 581 301.05, lo que representa un incremento del 319,41% respecto del monto declarado en la viabilidad. Asimismo, el año previsto para que el proyecto entre en funcionamiento en su totalidad se ha ido postergando del 2024 al 2026.

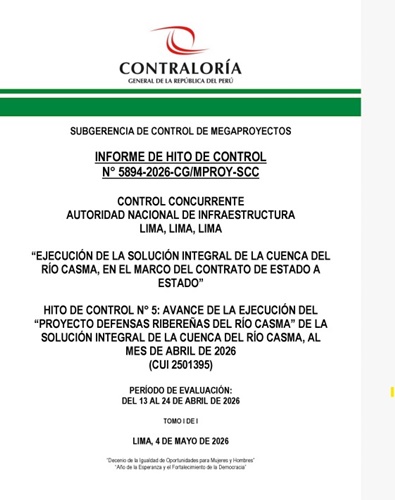

El informe No. 5894-2026-CG/MPROY-SCC, correspondiente al Hito de Control N° 5: Avance de la ejecución del proyecto al mes de abril de 2026 (periodo de evaluación 13 al 24 de abril del 2026). Fue elaborado por la Subgerencia de Control de Megaproyectos; y comunicado al jefe del ANIN para que se adopten las acciones correctivas que correspondan.
VER INFORME https://apps8.contraloria.gob.pe/SPIC/srvDownload/ViewPDF?CRES_CODIGO=2026CSIL33400083&TIPOARCHIVO=ADJUNTO
