La Contraloría General de la República (CGR) ha señalado que el consorcio encargado de la construcción del Hospital de Apoyo de Yungay II-1 no ha subsanado todos los defectos relacionados con la infraestructura y el equipamiento del nuevo establecimiento de salud, a pesar de haber vencido el plazo contractual para corregir las observaciones.

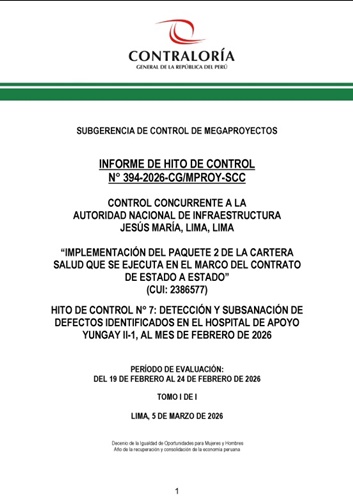

Según el Informe de Hito de Control Concurrente n.° 394-2026-CG/MPROY-SCC, la etapa de subsanación de defectos se llevó a cabo entre el 26 de enero de 2025 y el 25 de enero de 2026, pero el contratista no cumplió con la totalidad de las correcciones requeridas.
El gerente del proyecto no utilizó su autoridad para contratar a un tercero que subsanara los defectos, lo que afecta la calidad y funcionalidad de los servicios del hospital. Entre los defectos notificados se encuentran la falta de justificación técnica para el cambio de material en el tanque de oxígeno, problemas en el panel de señales de gases medicinales, y deficiencias en la protección de los condensadores HVAC. Además, el equipo de tratamiento de residuos biocontaminados no satisface la demanda del hospital, lo que ha llevado a una acumulación de residuos peligrosos, representando un riesgo para la salud pública.
Se ha observado que los certificados de garantía de los equipos mecánicos no cumplen con los plazos establecidos en el contrato. El informe ha sido enviado al jefe de la Autoridad Nacional de Infraestructura (ANIN) para que tome las medidas correctivas necesarias.
El Dato: La obra, a cargo de la Autoridad Nacional de Infraestructura (ANIN), se ejecutó en el marco del acuerdo bajo la modalidad de gobierno a gobierno, con una inversión de S/ 377 832 964.
